地铁2号线五缘湾站主体土建一期工程施工期间限制交通

2016-03-31 09:24:53   厦门网

从厦门交警网获悉,因轨道交通2号线五缘湾站施工需要,定于2016年4月2日0时至2018年9月30日24时,在环岛干道、钟宅路与枋湖北二路路口进行五缘湾站主体土建一期工程围挡施工。


地铁2号线五缘湾站主体土建一期工程施工期间限制交通——九房网




一、施工组织

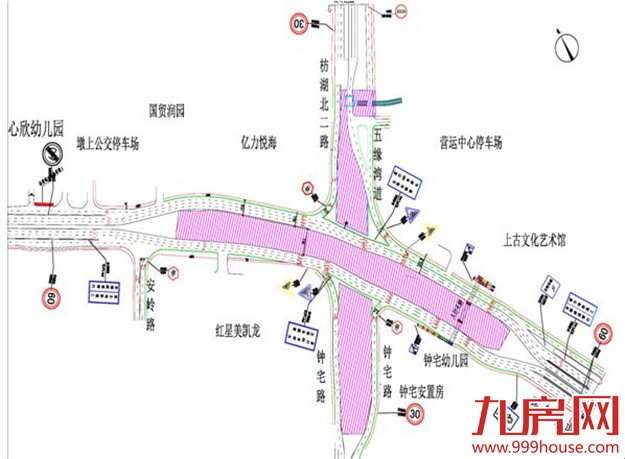

  占用环岛干道红星美凯龙门前部分道路,围挡长度468m,宽度35m,围挡面积约16380平方米;占用钟宅路民族幼儿园门前部分道路,围挡长度160m,宽度42.8m,围挡面积约6848平方米;占用枋湖北二路忆力悦海门前部分道路,围挡长度105m,宽度28m,围挡面积约2940平方米。


  二、交通组织


  (一)机动车交通组织


  1、环岛干道与钟宅路交叉口跨线桥封闭施工期间,钟宅路和枋湖北二路机动车进出环岛干道实行右进右出交通组织,受限机动车通过环岛干道南北两侧掉头区及环岛路、枋钟路等周边路网绕行。


  2、环岛干道与枋钟路路交叉口西、南、北三个进口道允许机动车左转,禁止东进口道机动车左转,其余交通通行方式保持不变,调整后路口实行交通信号控制。


  3、限制区域的公交车辆采取改道、跳站、缩线、停驶等措施绕行,具体以市公交集团的公交线路调整方案为准。


  (二)慢行系统交通组织:


  横穿钟宅路和枋湖北二路的行人过街方式保持不变,需横穿环岛干道的行人和非机动车可通过环岛干道民族幼儿园门前新建钢便桥通行。


  交警提示:施工期间,该路口交通组织发生变化,通行条件和通行习惯受到一定影响。届时请广大市民行经施工路段时根据交通标志标线指示减缓慢行、注意路况、谨慎驾驶、相互礼让,服从现场民警和交通协勤人员的指挥与疏导。因轨道交通施工带来的出行不便,望广大市民给予谅解和支持!
